欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    护坡喷浆技术交底.doc

    • 资源ID:87626       资源大小:59.91KB        全文页数:4页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    护坡喷浆技术交底.doc

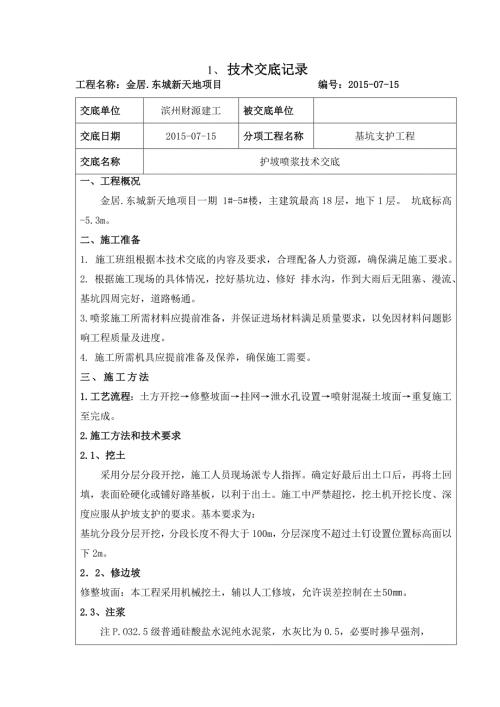

    1、1、 技术交底记录工程名称:金居.东城新天地项目 编号:2015-07-15交底单位滨州财源建工被交底单位 交底日期2015-07-15分项工程名称基坑支护工程交底名称护坡喷浆技术交底一、工程概况金居.东城新天地项目一期 1#-5#楼,主建筑最高18层,地下1层。 坑底标高-5.3m。二、施工准备1. 施工班组根据本技术交底的内容及要求,合理配备人力资源,确保满足施工要求。2. 根据施工现场的具体情况,挖好基坑边、修好 排水沟,作到大雨后无阻塞、漫流、基坑四周完好,道路畅通。3. 喷浆施工所需材料应提前准备,并保证进场材料满足质量要求,以免因材料问题影响工程质量及进度。4. 施工所需机具应提前

    2、准备及保养,确保施工需要。三、施工方法1.工艺流程:土方开挖修整坡面挂网泄水孔设置喷射混凝土坡面重复施工至完成。2.施工方法和技术要求2.1、挖土采用分层分段开挖,施工人员现场派专人指挥。确定好最后出土口后,再将土回填,表面砼硬化或铺好路基板,以利于出土。施工中严禁超挖,挖土机开挖长度、深度应服从护坡支护的要求。基本要求为:基坑分段分层开挖,分段长度不得大于100m,分层深度不超过土钉设置位置标高面以下2m。22、修边坡修整坡面:本工程采用机械挖土,辅以人工修坡,允许误差控制在50。2.3、注浆注P.O32.5级普通硅酸盐水泥纯水泥浆,水灰比为0.5,必要时掺早强剂,掺量根据早强剂性能定。注浆

    3、量根据实际情况调整,均匀两次注浆,设计要求每延米平均消耗水泥不得少于30Kg,注浆时注意控制注浆压力。2.4、钢筋网片钢筋网片由4.0200纵横向钢筋、141m1m的插筋组成。2.5、泄水孔布置泄水孔采用直径为75mm,长度为0.7m的PVC管,位置在坡低线沿着坡面向上2m处。施工时,先用铁锹在孔位处凿出一个深度为0.5m的孔洞,然后把PVC管插入到孔内,外倾5%,外露长度为20cm,最后在管周围填充中粗砂密实。2.6、喷砼喷射砼采用干喷法,使用P.O42.5级普通硅酸盐水泥、骨料为机制砂和直径510mm的碎石,干料的级配为水泥:机制砂:碎石比例为1:2.5:4 确定,强度必须满足规范要求 ;

    4、速凝剂掺量为水泥的3,喷射初凝时间小于10分钟。砼干料至少拌和三次。喷射机开机顺序为:送风送水送料,关机顺序反之。喷砼厚为40和60mm,分二层施工,第一层2030mm。保证钢筋保护层。内配钢筋网片4200200,喷射混凝土前,应使钢筋网片距修坡后的土层坡面有20-30mm间距;设置一根141m1m的插筋,钢筋网片要求深入坑底以下20cm。喷射时喷头应与作业面垂直,喷头至作业面距离为0.61.0m,喷射顺序由下至上运动,回料不得再用。要及时清理喷射机。四、安全、环保措施1. 按照项目部文明施工的要求,认真组织落实,实施文明清洁工程。2. 施工现场应设置齐全安全及警示标志,并不得擅自移拆。3.

    5、上班人员必须按规定配戴安全帽、安全带等防护用品。严禁酒后上班,严禁赤脚或穿拖鞋上班。4. 工地用电,须严格遵守工地临时用电安全规定。5. 搬运水泥时,应戴好口罩,遇风天应戴好风镜。6. 在工作前,应先检查工具、通行道路、操作平台是否安全,不允许迁就使用。7. 搅拌机工作时,严禁将铁揪伸入机器内扒灰,需修理时,必须拉开电闸,停机后方可进行,并派专人站防护。工作完后,需把电闸拉下,把电门箱锁好。8. 在搅拌机附近,操作人员必须把衣服袖口裤脚扎好,以免被机器卷入绞伤。9. 机具使用完成后及时清理干净并做好保养工作,在规定位置摆放整齐,各工序必须做到工完、料尽、场地清,机械摆放整齐,垃圾杂物集中整理堆放,及时处理。 审核人交底人班组代表
