欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    旗台施工方案完整版.doc

    • 资源ID:92622       资源大小:537.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    旗台施工方案完整版.doc

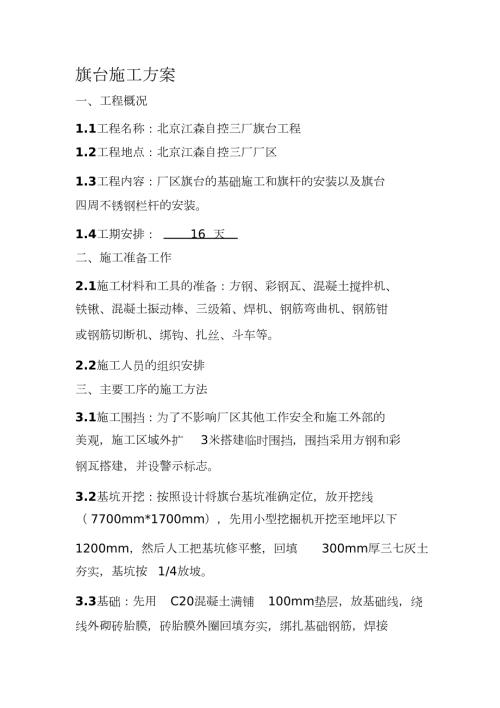

    1、旗台施工方案一、工程概况1.1工程名称:北京江森自控三厂旗台工程1.2工程地点:北京江森自控三厂厂区1.3工程内容:厂区旗台的基础施工和旗杆的安装以及旗台四周不锈钢栏杆的安装。1.4工期安排:16 天二、施工准备工作2.1施工材料和工具的准备:方钢、彩钢瓦、混凝土搅拌机、铁锹、混凝土振动棒、三级箱、焊机、钢筋弯曲机、钢筋钳或钢筋切断机、绑钩、扎丝、斗车等。2.2施工人员的组织安排三、主要工序的施工方法3.1施工围挡:为了不影响厂区其他工作安全和施工外部的美观,施工区域外扩 3米搭建临时围挡,围挡采用方钢和彩钢瓦搭建,并设警示标志。3.2基坑开挖:按照设计将旗台基坑准确定位,放开挖线( 7700

    2、mm*1700mm),先用小型挖掘机开挖至地坪以下1200mm,然后人工把基坑修平整,回填 300mm厚三七灰土夯实,基坑按 1/4放坡。3.3基础:先用 C20混凝土满铺 100mm垫层,放基础线,绕线外砌砖胎膜,砖胎膜外圈回填夯实,绑扎基础钢筋,焊接 旗杆地脚预埋件和接地扁铁,浇筑 C30混凝土。注意事项:1、砌砖胎膜前将砖浇水湿润,以免吸收水泥砂浆的水影响其粘结度,砂浆必须饱满密实,灰缝不能超过成后修理灰缝使其横平竖直,平整美观。10mm,完2、钢筋应现场绑扎,钢筋绑扎不能有漏扎现象。3、浇筑混凝土前,必须清理干净基坑内的杂物。浇筑混凝土时振动棒快插慢拔的原则振捣均匀。浇筑完成后要做好养

    3、护。3.4安装旗杆:基础养护至一定强度后(养护 7天后),可安装旗杆。避雷接地焊接,电阻测试。如未达标,重新安装接地极。3.5二次浇筑:旗杆安装后,基础上浇筑台阶(6500mm*500mm*200mm),养护 7天。3.6铺贴大理石砖:找平放线,贴黑色大理石砖。3.7安装不锈钢栏杆:周围安装不锈钢栏杆,每根立柱下挖坑(200mm*200mm*400mm),浇筑混凝土,并放置预埋件以供栏杆焊接。并与防雷装置连接。3.8施工结束:恢复草坪,清理现场,安装旗子。四、施工进度控制和工期保证措施4.1 施工进度控制:1、施工临时围挡、基础开挖、浇筑垫层3天 2、砌砖胎膜、绑扎钢筋、安装预埋件、浇筑基础混

    4、凝土2天3、安装旗杆、避雷接地 2天4、二次浇注 1天5、贴大理石砖、安装栏杆、清理现场 3天如有其它非施工方因素造成不能施工导致工期延误的情况,应及时调整工期。4.2工期保证措施1、指挥体系 ,坚强有力整个指挥体系从上到下、精明强干、职责分明、政令畅通。既保证项目经理的领导权威性 ,又注意发挥职能部门的主观能动性 ,齐心协力作好本工程施工每一阶段的工作。2、施工准备 ,严密充分充分做好生产准备和技术准备工作。 生产准备包括备足工程的材料 ,劳动力及设备;满足施工工艺的要求;提前做好各种材料、成品、半成品的加工定货,根据生产安排提出计,施工前研讨划,明确进场时间。技术准备包括认真阅读图纸并明确

    5、各分部工程的具体施工方法。3、工艺安排 ,合理紧凑认真合理的组织施工 ,安排好每个工艺、每个专业工种的平行流水和立体交叉作业。各分部之间要统筹兼顾,均衡施工,在各工种、各工序的投入时要严格控制 ,紧紧围绕主要的 工期控制线安排施工。五、安全生产、文明施工5.1 机械设备要有专人操作,未经培训人员不得操作,以免伤人。特种工种无上岗证,严禁上岗操作施工,以免造成返工事故。严禁非操作人员进入施工,电线不得乱拉、乱接,要有专业人员进行操作。5.2 注意检查施工机器,安全用电方面,及雷雨天造成设备及机器损失,对雷雨季节,要做好安全防护设置及准备,要有专人管理,不得随意操作,及变更使用功能及使用部位。5.

    6、3 搭建临时设施,堆放物料和设置机械设备等要整齐美观,并且要有明显标志,需要有防雨材料,要做好防雨措施。并且要做好排水措施,雨天过后,现场雨水要及时清理及排放,各种建筑垃圾及生活垃圾要及时清理,不得在现场内随意堆放及存放。不得妨碍厂区其他工作。5.4 要安全生产与施工进度,及施工质量发生有相对矛盾时,以安全生产为主,其余均为副,一切与安全生产让道。发现有安全隐患,并且要及时整改或停工、整改,对不服从安全生产检查者,造成重大损失者均有责任方承担。5.5 现场场地每天工作后要及时清理并且整理,对工人要讲安全教育及法规教育,使每个工人都能认识自己应该怎样预防及控制一切不安全因素及违法因素发生,以免影

    7、响工程顺利进行,以保证安全文明施工。 北京江森自控三厂旗台工程施工方案北京傲北工程技术服务有限公司2016年 7月 9日按摩技师承包协议(以下简称甲方)(以下简称乙方) 为适应市场需求,强化浴场内部管理,为浴场将来拓展铺下一条坚实之路,保障技师技能优异提高,效益双赢之目的,经乙方主动提出意向,经董事会考评,研究决定,同意乙方承包工作,并负责浴场内在场技师日常管理、培训、服务、工作,对承包工作相关事宜,甲、乙双方本着自愿协商的原则,一致同意签订本协议,具体条件如下:一、二、承包服务范围:甲方权益:技师等服务技术。1、2、3、4、三、1、2、甲方有权核定技师人数及整体素质进行考核,必须根据营业状况

    8、甲、乙双方协商决定。在本协议期内,甲方有权根据甲方规章制度对乙方进行指导、监督和奖励。在协议期内,甲方有义务提供乙方人员食宿。甲方有权要求乙方在一定期限内推出合法新项目,乙方必须遵照执行,以提高企业竞争力。乙方权益:乙方必须自觉遵守甲方的相关制度及管理人员的监督,如乙方违反甲方规定,则按甲方规定条款予以处罚。乙方人员在与顾客沟通之间,不得诋毁公司生誉,违者甲方有权对乙方作出处罚(视情节轻重)3、乙方有义务在与客人沟通中推销其它按摩项目,并了解客观存在的问题,顾客不满意的方面及时反馈给甲方高层管理人员,以便甲方不断完善内部机制,达到顾客满意。四、其它事项:1、乙方需在人员进场前向甲方一次性缴纳抵押金人民币元,协议期满后,退还给乙方。如乙方单方面违约或者由乙方原因对浴场的经营带来负面影响和损失,由乙方承担全部责任并视情节扣除押金或追加赔偿。2、如因不可抗拒的外界因素导致不能正常运营,双方将所产生的利润分配结清,协议无条件终止,损失双方自行承担。五、协议期限:1、自年月日起至年月日止


    注意事项

    本文(旗台施工方案完整版.doc)为本站会员(peixunshi0)主动上传,三一文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知三一文库(点击联系客服),我们立即给予删除!




    宁ICP备18001539号-1

    三一文库
    收起
    展开
