欢迎来到三一文库! | 帮助中心 三一文库31doc.com 一个上传文档投稿赚钱的网站
三一文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 三一文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    架桥机安装及拆卸安全方案.docx

    • 资源ID:96094       资源大小:14.27KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    架桥机安装及拆卸安全方案.docx

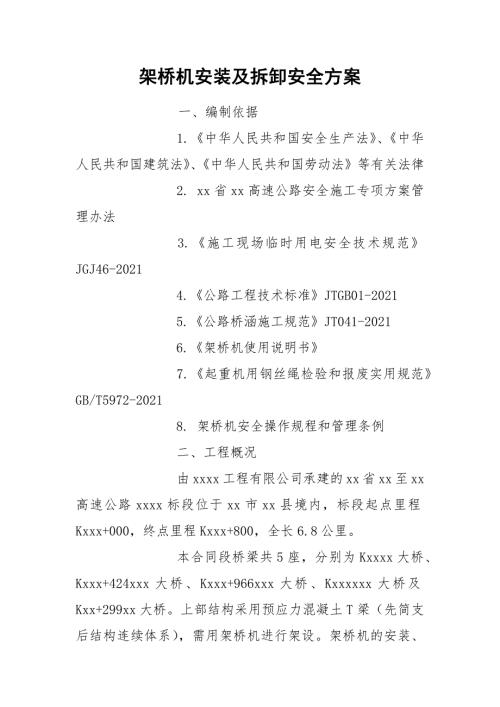

    1、架桥机安装及拆卸安全方案 一、编制依据 1.中华人民共和国安全生产法、中华人民共和国建筑法、中华人民共和国劳动法等有关法律 2. xx省xx高速公路安全施工专项方案管理办法 3.施工现场临时用电安全技术规范JGJ46-2021 4.公路工程技术标准JTGB01-2021 5.公路桥涵施工规范JT041-2021 6.架桥机使用说明书 7.起重机用钢丝绳检验和报废实用规范GB/T5972-2021 8. 架桥机安全操作规程和管理条例 二、工程概况 由xxxx工程有限公司承建的xx省xx至xx高速公路xxxx标段位于xx市xx县境内,标段起点里程Kxxx+000,终点里程Kxxx+800,全长6.

    2、8公里。 本合同段桥梁共5座,分别为Kxxxx大桥、Kxxx+424xxx大桥、Kxxx+966xxx大桥、Kxxxxxx大桥及Kxx+299xx大桥。上部结构采用预应力混凝土T梁(先简支后结构连续体系),需用架桥机进行架设。架桥机的安装、拆除作业必须由有起重设备安装拆除资质的公司进行作业,作业人员必须持证上岗。为使设备安全、顺利安装,特编制本方案。 三、架桥机安装前准备工作 1、对运行到安装现场的起重机进行开箱检查 1.1设备技术文件是否齐全 1.2按设备装箱单检查设备、材料及附件的型号、规格和数量是否符合设计的设备技术文件的要求,是否有齐全的出厂合格证书及必要的出厂实验记录。 1.3检查机

    3、电设备在运输的情况下是否有变形损伤和锈蚀损伤、折弯、打环扭结,裂嘴和松散现象。 1.4检查起重机与结构物之间的最小安全距离是否符合规定。 1.5对起重机轨道各车档,在安装起重机前先进行详细检查,看是否符合GB50278-98起重机设备安装工程施工及验收规范的规定。 1.6清除安装现场有关不利施工的杂物,并在施工周围设明显的施工标识。 四、施工期间的基本要求及安全规定和管理目标 1、起重机安装属于高空作业,在施工前技术员及现场指挥员要向参加施工所有人详细介绍安装工序及有关技术要求和有关指挥信号。 2、严禁在施工的起重机下面逗留通过,与安装施工无关人员不准私自进入施工现场。 3、现场施工人员必须按

    4、有关规定佩带好安全用品(安全带、安全帽、绝缘鞋等)。 4、施工现场使用的氧气瓶、乙炔瓶必须保证立放并固定好,两瓶之间距离不得小于5m。 5、在施工中上下拉件时要认真检查是否牢固。 6.安全工作方针:做到文明施工,安全生产。 7、管理目标:无重伤死亡事故,无职业病危害事故,单机单车损失在1000元以下。 8、安全体系:1.加强班组、公司、工地三级安全管理网络。2.推行安全岗哨责任制,3.安全施工标准化(高空作业标准化,临时施工用电标准化、临时设施标准化),贯彻与经济挂钩的安全责任制。 五、安装拆除架桥机可能存在的危险因素及预防措施 危险因素 安装拆除架桥机可能存在的隐患:高处坠落、起重伤害、机械

    5、伤害、其他。 预防措施 1.高处坠落: a:桥面临空处设护栏(钢筋)保护,两幅桥之间设安全网防止人员坠落的可能。 b:为了不发生此类事故,进入现场的人员必须持证上岗,严格遵守安全管理制度和相关的安全操作规程,杜绝违章施工和违反操作规程的现象,由于架桥机最高处有六米的高度,所以进行安装作业的人员必须配戴安全带和安全帽,并正确使用安全防护用品,当扣好吊绳时,待人员上部人员撤离到安全地带后再行起吊。 2.起重伤害:由于是使用吊车进行起吊作业,稍有不慎就会发生物件脱落、钢丝绳断裂、吊车倾覆等事故。为了防止出现此类事故: 参加施工人员必须持证上岗;吊车要进行过细检查,并在安全地带进行试吊作业,如没有故障

    6、即可进入现场进行施工作业;起重必须有专人进行指挥,杜绝多人指挥,违章指挥;吊绳扣好后,人员不撤离、移动缆风绳无专人拖曳不得起吊。 3.机械伤害:事前拆除所有机械电源,严禁带电作业;安全管理人员进行过细检查,电源未拆除不得起吊。 六、架桥机拼装方案 步骤一:安放中横移轨道 1、枕木摆放:在桥头或预制梁端头上横向摆放枕木,两根枕木间距约为半米,尽可能水平,摆成一条直线且与前桥墩平行; 2、横移轨道摆放:用汽车吊或其它起重设备把移轨道各节摆放在枕木上。 3、连接:用全站仪超平横移轨道; 4、超平:用全站仪超过平横移轨道; 5、支垫:横移轨道与枕木有间隙或不太实在地方,用钢板支垫实落,特别注意横移轨道

    7、悬臂端,此步骤安全技术要求: (1)横移吊装一定要垂直起吊,安装过程中人员不准站在吊钩下; (2)横移轨道下枕木一定要垫实,防止轨道侧翻伤人。 步骤二:安放中托轮组 1、中托下轮组摆放:让电机安装位置朝向后方,把中托下轮组摆放在横移轨道上,尽可能与运梁平车轨道相对; 2、电机减速机总成的安装:中托下轮组有齿轮边脱离轨道,上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在中托下轮组上,添加油。 3、旋转座安装:摆放旋转座于中托下轮组上,安装旋转销轴及螺母、垫片; 4、反托运费轮组安装:摆放反托轮组于旋转脂座上,安装鞍座销轴并插上开口销。 5、电机减速机总成的安装:轮齿上涂抹适量的润滑脂,用螺栓把电机减速机总成安装在反托轮组上。 6、中托连杆:用销轴把中托下轮组与中托连杆连接,安装开口销,此步骤安全技术要求:
