    项目建设包工程及劳务分包单位安全文明施工考核手册.docx

    • 资源ID:427705       资源大小:26.95KB        全文页数:17页
    • 资源格式: DOCX        下载积分:5
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: 微信开放平台登录 QQ登录 微博登录
    二维码
    微信扫一扫登录
    下载资源需要5
    邮箱/手机:
    温馨提示:
    快捷下载时,用户名和密码都是您填写的邮箱或者手机号,方便查询和重复下载(系统自动生成)。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP免费专享

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    项目建设包工程及劳务分包单位安全文明施工考核手册.docx

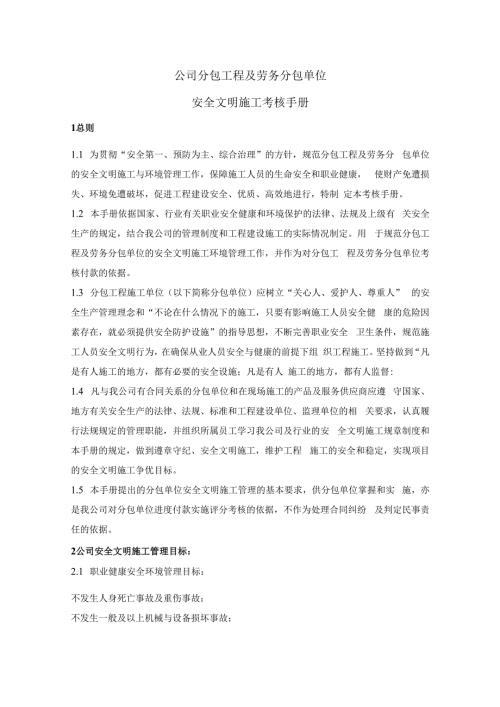

    1、公司分包工程及劳务分包单位安全文明施工考核手册1总则1.1 为贯彻“安全第一、预防为主、综合治理”的方针,规范分包工程及劳务分 包单位的安全文明施工与环境管理工作,保障施工人员的生命安全和职业健康, 使财产免遭损失、环境免遭破坏,促进工程建设安全、优质、高效地进行,特制 定本考核手册。1.2 本手册依据国家、行业有关职业安全健康和环境保护的法律、法规及上级有 关安全生产的规定,结合我公司的管理制度和工程建设施工的实际情况制定。用 于规范分包工程及劳务分包单位的安全文明施工环境管理工作,并作为对分包工 程及劳务分包单位考核付款的依据。1.3 分包工程施工单位(以下简称分包单位)应树立“关心人、爱

    2、护人、尊重人” 的安全生产管理理念和“不论在什么情况下的施工,只要有影响施工人员安全健 康的危险因素存在,就必须提供安全防护设施”的指导思想,不断完善职业安全 卫生条件,规范施工人员安全文明行为,在确保从业人员安全与健康的前提下组 织工程施工。坚持做到“凡是有人施工的地方,都有必要的安全设施;凡是有人 施工的地方,都有人监督:1.4 凡与我公司有合同关系的分包单位和在现场施工的产品及服务供应商应遵 守国家、地方有关安全生产的法律、法规、标准和工程建设单位、监理单位的相 关要求,认真履行法规规定的管理职能,并组织所属员工学习我公司及行业的安 全文明施工规章制度和本手册的规定,做到遵章守纪、安全文

    3、明施工,维护工程 施工的安全和稳定,实现项目的安全文明施工争优目标。1.5 本手册提出的分包单位安全文明施工管理的基本要求,供分包单位掌握和实 施,亦是我公司对分包单位进度付款实施评分考核的依据,不作为处理合同纠纷 及判定民事责任的依据。2公司安全文明施工管理目标:2.1 职业健康安全环境管理目标:不发生人身死亡事故及重伤事故;不发生一般及以上机械与设备损坏事故;4.13 分包单位安全责任签约管理制度4.14 规范项目现场安全帽使用的规定4.15 施工机械进场验收管理制度4.16 文明施工及环境保护管理制度4.17 安全设施管理制度4.18 施工用电安全管理制度4.19 高处作业管理制度4.2

    4、0 起重作业管理制度4.21 脚手架搭拆管理制度4.22 危险化学品安全管理制度4.23 生活卫生管理制度4.24 特种设备安全管理制度4.25 施工机械、车辆噪声、扬尘控制管理办法4.26 施工垃圾的管理4.27 废弃物处理回收管理办法4.28 水、电管理办法4.29 新工艺、新材料、新技术应用管理办法以上常用安全生产法律法规、标准和我公司管理制度可从项目工程的安监部门咨 询或获取。5对分包单位企业资质和资源配置的有关要求5.1 分包单位企业资质5.1.1 分包单位在投标承接分包施工前应经我公司经营、工程、安监部门对其施 工资质进行审查。未经审查或审查不合格的分包单位,严禁录用。5.1.2

    5、分包单位应提供下列资料,并保持其有效性:1)具有法定代表人资格的营业执照和施工资质证书2)政府主管部门颁发的安全生产许可证3)分包单位所在地政府安全管理部门出具的近三年安全无重大事故证明4)分包单位安全生产规章制度5)经过公证的法定代表人授权委托书(明确委托的内容、有效期及被委托人的身份等)6)项目负责人(现场负责人)的安全管理(B类证)资格证书和项目经理证7)对现场负责人(如项目经理与现场负责不是同一人时)的授权证书8)与所承担工程项目相适应的工程技术人员职称证书9)与所承担工程项目相适应的现场专职安全员(C类)证书10)与所承担的工程相适应的特种作业人员操作证5.1.3 分包单位应在施工资

    6、质证书允许承包工程项目的范围内承接工程,严禁无 资质施工或超资质承揽工程。对承接的工程必须自行组织施工,不得转包或再分 包。5.2 人员配置与管理5.2.1 分包单位应配置满足所承接工程安全施工需要的项目经理、工程技术人员、 安全员和其他管理人员、特种作业人员和施工人员,超过30人的队伍必须设有 专职安全员。5.2.2 安全员在现场工作时应配穿向我公司借用的“红马甲”,表明其安全监督的 工作职责,增强其责任心和权威性。5.2.3 进入施工现场的人员必须经过三级安全教育,并经考试合格。项目经理、 技术负责人和安全员须经政府安全主管部门的安全知识培训L并取得相应安全资 质证书。特种作业人员须经政府

    7、主管部门的特种作业知识培训,并取得特种作业 操作证后持证上岗。5.2.4 建筑施工行业系高风险行业,因此,分包单位不得录用童工、未成年工、 年龄偏大的人员(施工一线人员不得超过55岁,技术和管理人员不得超过60周 岁)及残疾人参加施工生产。5.2.5 分包单位应保持现场人员的相对稳定,不得经常变换施工人员,确因工作 需要增减人员时,应及时办理人员变更手续,填写人员登记表,并附身份证复印 件和照片,报送项目的安监部门。5.2.6 分包单位应按建制对当日上班人员实行逐日考勤制度,并在工具间明示考 勤表。5.2.7 分包单位的项目经理(施工负责人)每月在施工现场的时间不得少于25个 日历日,由工程项

    8、目总包方对其进行检查和考勤。5.3 施工机械、工器具配置5.3.1 分包单位应按合同要求配置施工机械、工器具。并保证进入施工现场的机 械设备、工器具技术状况完好、安全装置齐全可靠,不得使用国家禁止在施工现 场使用的机械和工器具,如多功能木工机械、木质配电箱、拖线插座板等。5.3.2 分包单位施工机械进场后,应将机械设备的原始资料报送项目工程管理部 门验证备案,其中特种设备的原始资料应在机械进场前提供。特种设备必须是经 国家管理部门许可生产的产品,应提供政府检验检测机构出具的检验检测合格资 料后方可进场,对起重机械还应报送安装资质资料。5.3.3 起重机械必须是具有相应安装资质的企业和人员方能从

    9、事安装和拆卸工 作。安装后经当地政府主管部门检测合格,领取准用证后方可投入使用。5.3.4 分包单位对主要施工机械应实行定人定机的管理。5.3.5 分包单位应在主要施工机械的明显位置挂牌,标明机操人员姓名、岗位责 任和安全操作规程牌。5.3.6 分包单位应按期对自带(或租赁)的施工机械进行维护、保养、检测,每 班作业前对机械进行检查。分包单位应填写维护、保养、检查记录,确保施工机 械整洁、完好、满足安全施工要求。5.3.7 自行制作的卸料平台、高处作业平台等应经设计、验算和审批,搭设制作 后应经验收方可投入使用。6施工现场总体布局6.1 施工总平面及建筑物的设置和机械设备、装置型设施、安全设施

    10、标志牌等 式样、标准及其视觉形象应符合我公司统一要求,达到视觉形象统一、协调、规 范、整洁、美观的效果。6.2 各分项工程的安全文明施工策划和实施应服从工程总体的策划,做到式样、 色标的统一,分项工程进行的安全文明施工“二次策划”工作由各分包单位负责, 经我公司项目部批准后实施。6.3 施工区域实施定置化管理:施工现场实行文明施工责任区域化管理。并按要 求设置门柱、安全标志、“七牌一图”(工程概况牌、安全纪律牌、防火须知牌、 安全生产文明施工牌、应急管理牌、主要危险源及控制措施牌、施工总平面图(物 品堆放定置图)、项目组织机构及主要管理人员名单图),实行物品定置化管理。6.4 施工场地:6.

    11、4.1 施工场地应保持文明整洁,做到无积水、无扬尘、无杂物、无噪声。6.4.2 基坑、沟道开挖出的土方,必须及时清运整理,清运的土方应堆放到指定 的弃土场。运输途中,应采取对车轮冲洗、对车厢进行覆盖等防止抛洒、污染场 地、道路的措施,土方在弃土场存放时,应作成形(梯形)整理。6.4.3 弃土场四周设明沟及滤土池,防止水土流失。6.4.4 库房、材料加工厂等处的地面和主要施工道路应进行硬化,并有排水沟设 置。6.5 道路、排水管沟维护6.5.1 道路、排水管沟日常清洁维护工作,应根据安全文明责任区域的划分,由 责任单位负责,做到路面无泥土淤积,排水畅通。6.5.2 道路两侧严禁堆放施工材料6.5

    12、3 因施工需要破路,事前申请,并得到项目工程管理部门批准后方可进行, 并在事后及时恢复。6.5.4 挖土机、推土机、压路机以及履带式起重机等重型机械需要通过道路时, 责任单位应采取保护措施,防止损坏路面,并在通行后及时清除过路保护物。6.6 临时设施6.6.1 工具间、库房、临时工棚及机具棚等临时设施,禁用石棉瓦、脚手板、模 板、彩条布、油毛毡、竹笆等材料搭建工棚。6.6.2 现场临设设置应有防坠落保护措施。6.7 办公区、生活区:6.7.1 办公区和生活区必须分开设置,分区围护、隔离和作适度绿化,保持临建 设施主色调统一,并与厂容厂貌相适应。6.7.2 根据需要在生活区、办公区和施工现场统

    13、一设置自行停放点或车棚,严禁 车辆乱停乱放。6.8 施工用电设施:6.8.1 使用合格厂家生产的标准化配电箱、柜。用电机械设施做到“一机、一闸、 一箱、一保护”。6.8.2 布线整齐、规范、美观,符合安全标准,沿地或过路敷设应加防护措施。6.8.3 由专业电工每天对用电设施进行巡视、检查。定期测试维护,并作好记录。6.9 消防设施:6.9.1 按规定配备适用的灭火器以及沙箱、消防桶等移动式消防器材。6.10 饮水点:在现场适宜的地方设置箱式或工棚式饮水点,专人负责管理。保 持清洁与饮水卫生。6.11 烟点:在现场适宜的区域设置箱式或工棚式吸烟点,专人负责管理,保持 清洁。6.12 设备材料堆放

    14、6.12.1 设备材料实行分类堆放,定置化管理,不占用道路、通道、楼梯。6.12.2 设备材料堆放场地应坚实、平整,地面无积水。6.12.3 各种物资材料做到分类摆放有序,标识清楚,设备材料码放整齐,不能二 头平齐的物品,应保持一头平齐,高度一致,安全可靠。管材、线材堆放在用钢 管或型材制作的料架上,零散件放置在箱或池内,杆件堆放平直。道路与沟渠区 域内不得堆放物资材料。6.12.4 脚手架钢管必须涂刷色标。脚手架钢管在地面存放,必须做到堆放整齐; 木方、板材等除要做到堆放整齐,还要有防火措施。6.13 设备材料领用:尽量做到当天领料当天用完。特殊情况下,施工用料与设 备在施工现场存放的时间

    15、亦不得超过三天,并存放于指定区域。严禁将施工现场 作为设备材料的临时堆放场使用。6.14 基坑和沟道:6.14.1 基坑、沟道开挖边缘的安全区域应使用脚手钢管(刷红白相间色标)作栏 杆围栏。深基坑开挖应设置台阶式通道。6.14.2 大型基坑四周应经硬化,设置人行便道,中间搭设桥式通道。6.15 生活设施:6.15.1 食堂的设施应符合卫生防疫要求,定期对饮用水及饮食卫生进行检查,预 防肠道疾病的发生。同时应严防食物中毒。6.15.2 食堂应配备不锈钢厨具、冰柜、消毒柜、储物柜、餐桌、餐椅、沿水桶以 及防灭蚊、蝇、老鼠、嶂螂等的卫生设施。6.15.3 宿舍应保持通风,室内物品摆放有序无异味,室内

    16、外无杂物垃圾,环境干 净整洁,并有专人进行管理。6.15.4 办公区、生活区、施工区应设置水冲式厕所,并有专人每天清扫,保持清 洁卫生。7安全文明施工及环境保护设施7.1 建立安全文明施工和环境保护组织机构。配备专职管理人员。7.2 制定本项目的文明施工和环境保护管理的实施细则。7.3 对本项目文明施工和环境保护的情况开展检查。7.4 实施预防和整改,做好文明施工、环境保护和环境卫生管理记录8施工现场安全要求8.1 对进入施工现场人员的一般安全要求:8.1.1 自觉遵守所在现场的各项安全管理规章制度,服从安全管理,支持安全监 督人员的工作。8.1.2 必须戴好安全帽,系好安全带。安全帽壳、内衬

    17、等附件必须齐全完好,不 得将安全帽当作凳子使用。8.1.3 正确使用个人劳动防护用品,施工现场严禁赤脚、穿拖鞋、凉鞋、高跟鞋、 裙子、短(中)裤、背心、短衫等,严禁酒后进入施工现场。8.1.4 注意现场设置的安全警告标志,未经许可,不准进入安全警戒区域。8.1.5 高处作业、夜间作业、带电场所作业、易燃易爆区等危险场所的作业,不 得单人进行,危险场所的作业应采取相应的安全措施,设置监护人后方可进行。 施工现场不得倒退行走,以免发生危险。8.1.6 进入施工现场的施工人员必须经过三级安全教育,并经考试合格后方可安 排工作,施工中遵章守纪,不违章作业。8.1.7 严禁私自将家属、小孩带入施工现场,

    18、不得在施工现场住宿。8.1.8 施工项目开工前,认真接受安全施工措施交底,并在交底书上签字。8.1.9 爱护现场的安全设施,对孔洞盖板、临时围栏、安全网、脚手架、安全标 志等安全设施不得乱拆乱动或移作他用,确因工作需要拆除或移动时,需经原设 置单位领导同意,并采取相应防范措施后进行,施工结束后及时恢复。非火险不 准动用消防器材。8.1.10 作业前认真检查作业场所的作业环境,工作中可能危及他人或附近的设8.9 安全例会8.9.1 作业班组每日作业前,应组织施工人员按照我公司的管理制度,选用相应 工种的危险点预控措施进行班前“三交”(交任务、交技术、交安全)、三查(查 “三宝”即“安全帽、安全带

    19、安全网”、查衣着、查精神状态)活动。8.9.2 分包单位每周应组织开展“安全自查”活动。做到安全活动有布置、有内 容、有检查、有记录。8.9.3 分包单位应按时参加项目部组织召开的安全例会和生产工作例会。8.10 安全检查与整改8.10.1 作业前对作业环境进行检查,确认符合安全施工条件后方可施工。8.10.2 分包单位安全员每日进行日常安全检查和巡视。8.10.3 每周由分包单位负责人组织技术员、安全员、班组长对作业场所进行每周 安全检查。8.10.4 参加总包单位组织的安全生产检查。8.10.5 对各级安全检查中查出的不安全问题,按“三定”原则(即定人、定时间、 定项目)落实整改,并将整

    20、改情况及时反馈给组织安全检查的单位。8.10.6 接受公司、分公司、项目部的管理、监督和指导,并定期向总包项目部安 监部门汇报安全文明施工情况。8.10.7 对违章人员按我公司安全奖惩制度和合同约定进行教育处理。对屡教 不改的违章人员和事故责任者及时清退出场。8.11 事故报告和调查处理施工中如发生工伤事故,除立即报告隶属上级和安全监督管理部门外,应及时通 报分公司安监部门,并由分包单位按“四不放过”原则进行调查、分析、统计、 上报,送分公司备案,凡因分包单位责任造成的人身、火灾、设备等事故,其经 济损失,由分包单位全部承担,并负责处理上报。如因多方责任,按责任分析承 担相应的经济损失。9开工

    21、前应具备的条件9.1 分包单位在施工前应按合同法有关规定与我公司签订“项目工程分包合 同”,并按合同要求组织施工。严禁无合同施工或再次分包。9.2 对作业项目由有相应资质的技术人员编制作业指导书,并经审查批准。9.3 危险性较大工程必须编制安全专项施工方案并经审核批准,必要时应经过专 家论证。9.4 针对工程施工特点,对作业项目进行危害辨识、危险评价,对风险较大的重 要危害因素和重要环境因素,进行重点预防和控制。涉及到的分项工程在作业指 导书中列出清单并提出预防、控制措施。安全施工措施必须具有针对性、可操作 性和安全可靠性。9.5 项目开工前应进行安全技术交底,并有交底记录,交底与接收交底人已

    22、签字 确认。9.6 项目开工前应对作业场所进行检查与确认,具备安全文明施工条件后施工。9.7 保证安全投入,加强安全防护,严格按我公司安全设施管理制度布设安全设 施。10职业健康管理与环境保护10.1 分包单位应为施工人员提供符合国家、行业标准的劳动防护用品、用具。10.2 夏季应采取防暑降温措施,防止人员中暑。夏季施工应调整作息时间,避 开中午高温时段;保证作业现场饮用水的供应;为作业人员配备消暑药品和歇凉 设施。10.3 职工食堂与食品加工间应设纱门纱窗,生、熟食品分开存放并符合卫生防 疫要求,定期对饮用水及饮食卫生进行检查,防止肠道疾病和食物中毒。10.4 施工中产生的废油、废弃物、污染

    23、物等集中存放在指定容器内,统一处置。10.5 对施工或调试中产生的含泥废水,应设置澄清池过滤沉淀,对废水经处理, 符合要求后再进行排放。10.6 建筑、安装垃圾、渣土应在指定地点堆放,每日进行清理。装载建筑材料、 垃圾或渣土车辆,应采取防止扬尘、抛洒的有效措施。施工现场应根据需要设置 机械、车辆冲洗设施。10.7 施工和生活用水、用电、分单位实行计量收费。充分利用能源,合理消耗, 减少污染物的排放量。10.8 对施工机械的噪声采取控制措施,并尽量安排在昼间使用。现场水泥罐塔 应搭设防尘棚,进行密闭防尘处理。10.9 不在现场焚烧垃圾等产生烟尘和恶臭气体的物质,防止污染。10.10 现场车辆在场

    24、内的行驶速度控制在15kmh以下,对施工道路采用专人洒 水,减少扬尘。10.11 施工人员集中位置,设立水冲洗厕所并派专人清扫,做好日常保洁工作。11成品保护11.1 对易受到污染、损坏的墙面、地面、门窗、设备、仪表、经过保温的管道、 不锈钢栏杆、碎楼梯、固定电梯箱轿等应采取悬挂提示标志、张铺表面防护、制 作保护罩、派员巡视等防护措施。11.2 不在建筑物、设备、管道上乱涂画、张贴、划痕。不踩踏易受损、变形的 保温外罩、电缆盖板等。油漆、粉刷、磨地坪、电焊和火焊等有污染的作业前应 对附近的设备、墙面、地面、表盘等采取保护措施。11.3 未经批准不随意在楼板、墙面上打洞。12应急救援预案与应急救

    25、援12.1 应急救援预案:各分包单位应熟悉本项目总包方的应急救援预案,并根 据分包单位承接工程的特点,制定分包单位的应急救援预案,报我总包项目安全 监督处备案。12.2 应急预案中应包含(不限于)以下内容,且应符合业主和当地政府的要求:12.2.1 事故和紧急情况可能发生的场所、性质和可能的后果12.2.2 与外部机构的联络(如消防部门、医疗卫生部门等)12.2.3 内外部应急联络部门、人员,(发生紧急情况后如何报警,向谁报警)12.2.4 组织、指挥、应急人员(如义务消防员、义医务人员)12.2.5 应急用具、物资的种类、存放位置12.3 应急救援预案培训与演练:各分包单位应定期组织应急救援

    26、预案的培训与 演练,并组织对演练效果进行评价,根据评价结果对应急救援预案进行改进和完 善。使所有从业人员掌握应急和报警方法。12.4 应急响应:紧急情况发生后,应根据应急救援预案规定的程序启动应急救援 预案。紧急情况消除后,应对应急救援情况进行评价,并在此基础上对应急救援 预案进行改进和完善。公司分包工程及劳务分包单位安全文明施工管理考核评分表工程名称:年 月 日分包单位:检查 项目扣分标准检查情况应得分数扣 减 分 数实得分数安 全 管 理未签订分包合同和安全协议并建立管 理网络的扣5分,将分包工程再支解给 无资质队伍分包的扣2分,未按规定配 备安全员扣2分,未执行安全生产责 任制扣1分,未

    27、执行管理目标扣1分, 未执行安全技术操作规程扣1分,,施 工组织设计中无安全措施或未经审批 扣2分,专业性较强或危险性较大的分 部分项施工未单独编制专项方案扣3 分,专项方案未经审批扣1分,应急 预案未编制或未经审批扣2分,无安全 经费使用计划及使用台账扣1分,有1 人未进行三级教育扣1分,无书面安全 技术交底扣2分,安全技术交底针对性 不强或未履行签字手续扣2分,未定期 召开安全会议扣2分,未定期组织安全 检查或无记录扣3分,对上级检查出的 安全隐患,整改不及时的有一项扣2分, 三类人员及特种作业人员无证的有1人 扣1分。15文 明 施 工进入施工现场人员未正确使用“安全三 宝”的一人扣1分

    28、未规范设置建筑物 “安全通道”扣3分,现场未设置必要 的安全警示标志、标牌扣2分,材料堆 放不整齐、无标识扣2分,未做到工完 场地清扣2分,无危险品库、易燃易爆 物品未分类存放扣2分,防火区无灭火 器材设置扣2分,无动火审批手续、无 防护监护措施扣2分,违反治安综合治 理的扣2分,食堂、宿舍、厕所等生活 设施不符合安全和卫生要求的一处扣2 分,在现场建筑物内当宿舍住人的扣2 分,无保健急救措施和急救药品的扣115检查 项目扣分标准检查情况应得分数扣 减 分 数实得分数分,未建立施工不扰民制度及措施扣2 分。脚 手 架脚手架无施工方案的扣3分,脚手架高 度超过规范规定无设计计算书或未经 审批的

    29、扣2分,施工方案,不能指导施 工的扣3分,每10延长米:立杆基础 不平、不实、不符合方案设计要求扣1 分,立杆缺少底座、垫木扣1分, 无扫地杆扣1分,无排水措施扣1分, 脚手架高7m上,架体与建筑结构拉结 按规定要求少一处,扣1分,拉结不坚固 每一处扣1分,立杆,大横杆,小横杆间 距超过规定要求每一处,扣1分,不按规 定设置剪刀撑的每一处扣2分,剪刀撑 未沿脚手架高度连续设置或角度不符 合要求扣1分,脚手板:不满铺扣2分, 材质不符合要求扣1分,每有一处探头 板扣1分,脚手架外侧未设置密目式安 全网或网间不严密的扣2分,施工层不 设1.2m高防护栏杆和18Cm高档脚板的 扣1分,脚手架搭设前无

    30、交底扣1分, 脚手架搭设完毕未办理验收手续扣2 分,施工层以下每隔IOm未用平网或其 他措施封闭的扣1分,施工层脚手架内 立杆与建筑物之间未进行封闭的扣1 分,钢管弯曲、锈蚀严重的扣1分,通 道设置不符合要求的扣1分,卸料平台: 未经设计计算扣2分,搭设不符合设计 要求扣2分,支撑系统与脚手架连结的 扣2分,无限定荷载标牌的扣1分.10基 坑 支 护基础施工无支护方案的扣5分,施工方 案针对性差不能指导施工的扣2分,基 坑深度超过5m无专项支护设计的扣3 分,支护设计及方案未经上级审批的扣 1分,深度超过2m的基坑施工无临边 防护措施扣2分,临边及其他防护不符 合要求的扣5分,深度超过2m的基

    31、坑 施工无临边防护措施的扣2分,临边及 其他防护不符合要求的一处扣1分,坑 槽开挖设置安全边坡不符合安全要求8检查 项目扣分标准检查情况应得分数扣 减 分 数实 得 分 数的扣2分,特殊支护的作法不符合设计 方案的扣2分,支护设施已产生局部变 形又未采取措施调整的扣3分,基坑施 工未设置有效排水措施的扣2分,深基 础施工采用坑外降水,无防止临近建筑危 险沉降措施的扣2分,积土、料具堆放 距槽边距离小于设计规定的扣2分,机 械设备施工与槽边距离不符合要求,又 无措施的扣2分,人员上下无专用通道 的扣1分,设置的通道不符合要求的扣 1分,施工机械进场未经验收的扣1分, 挖土机作业时,有人员进入挖土

    32、机作业 半径内的扣1分,挖土机作业位置不牢、 不安全的扣1分,司机无证作业的扣1 分,未按规定程序挖土或超挖的扣1分, 未按规定进行基坑支护变形监测的扣1 分,未按规定对毗邻建筑物和重要管线和 道路进行沉降观测的扣1分,基坑内作业 人员无安全立足点的扣1分,垂直作业 上下无隔离防护措施的扣1分,光线不 足未设置足够照明的扣1分。模 板 工 程无施工方案或施工方案未经审批的模 板工程扣2分,未根据混凝土输送方法 制定有针对性安全措施的扣1分,现浇 混凝土模板的支撑系统无设计计算的 扣1分,支撑系统不符合设计要求的扣 2分,支撑模板的立柱材料不符合要求 的扣1分,立柱底部无垫板或用砖垫高 的扣1分

    33、不按规定设置纵横向支撑的 扣1分,立柱间距不符合规定的扣1分, 模板上施工荷载超过规定的扣2分,模 板上堆料不均匀的扣1分,大模板存放 无防倾倒措施的扣1分,2m以上高处 作业无可靠立足点的扣1分,模板拆除 区域未设置警戒线且无监护人的扣1 分,留有未拆除的悬空模板的扣1分, 模板拆除前未经拆模申请批准的扣1 分,模板工程无验收手续的扣1分,验 收单无量化验收内容的扣1分,支拆模 板未进行安全技术交底的扣1分,模板8检查 项目扣分标准检查情况应得分数扣 减 分 数实 得 分 数拆除前无混凝土强度报告的扣1分,混 凝土强度未达规定提前拆模的扣2分, 在模板上运输混凝土无走道垫板的扣1 分,走道

    34、垫板不稳不牢的扣1分,作业 面孔洞及临边无防护措施的扣1分,垂 直作业上下无隔离防护措施的扣2分“ 宝 四 口”有一人不戴安全帽的扣1分,安全帽不 符合标准的每发现一顶扣1分,不按规 定佩戴安全帽的每有一人扣1分,每有 一人未系安全带的扣1分,每有1人不 戴安全帽扣1分,安全帽不符合标准要 求每一顶扣1分,安全帽带未系扣1 分,登高作业有1人不系安全带扣1分, 安全带系挂不符合要求有1人扣1分, 安全带不符合标准每一条扣1分,在建 工程外侧未用密目式安全网封闭的扣3 分,安全网规格、材质不符合要求的扣 2分,防护搭设不符合有关规定每一处 扣1分,移动式平台搭设不符合有关标 准要求每一处扣2分,

    35、人字梯制作不符 合安全标准要求每张扣2分,无固定拉 勾每张扣1分,楼梯口、电梯井口、预 留洞口、通道口及阳台与楼板、屋面等 临边无规范的防护措施每处扣2分,防 护不严或不符合要求每处扣1分。8施 工 用 电外电防护:小于安全距离又无防护措施 的扣3分,临时用电线路架设和防护不 符合有关规定要求扣1分,接地与接零 保护系统不符合有关规定要求扣1分, 临电设施未经验收扣2分,配电箱、开 关箱不符合“三级配电两级保护”要求 扣2分,未实行“一机一闸一漏一箱” 的扣2分,其他不符合安全用电要求 的违章行为一处扣1分,现场照明线路 及灯具不符合有关要求的一处扣1分, 无用电档案无定期专项检测记录或记 录

    36、不全、不真实的扣1分8检查 项目扣分标准检查情况应得分数扣 减 分 数实得分数外 用 人 货 电 梯电梯安全装置不灵敏、门连锁装置不起 作用的扣2分,地面梯笼出入口无防护 棚的扣1分,防护棚材质搭设不符合要 求的扣1分,每层卸料口无防护门的扣 2分,有防护门不使用的扣1分,卸料 台口搭设不符合要求的扣2分,司机无 证上岗作业的扣1分,每班作业前不按 规定试车的扣1分,不按规定交接班或 无交接记录的扣1分,对承载无规定、 超载无控制措施的扣1分,安装与拆卸 未制定方案的扣2分,拆装队伍没有取 得资格证书的扣2分,电梯安装后无验 收、拆装无交底的扣1分,架体垂直度、 与建筑结构附着不符合要求的扣2

    37、分, 架体附着装置与脚手架连接的扣1分, 联络信号、电气控制保护装置、避雷装 置不符合要求的一项扣1分8塔 吊无力矩限制器、限位器不灵敏的每项扣 2分,吊钩无保险装置的扣1分,卷扬 机卷筒无保险装置扣1分,上人爬梯无 护圈或护圈不符合要求扣1分,塔吊高 度超过规定不安装附墙装置的扣2分, 附墙装置安装不符合说明书要求的扣2 分,无夹轨钳扣2分,有夹轨钳不用每 一处扣1分,未制定安装拆除方案的扣 2分,作业队伍没有取得资格证的扣2 分,司机无证上岗扣1分,指挥无证上 岗扣1分,路基不坚实、不平整、无排 水措施扣1分,枕木铺设不符合要求扣 1分,道钉与接头螺栓数量不足扣1分, 轨距偏差超过规定的扣

    38、1分,轨道无极 限位置阻挡器扣1分,塔吊基础不符合 设计要求扣2分,指挥不使用旗语或对 讲机的扣1分,行走塔吊无卷线器或失 灵扣1分,塔吊与架空线路小于安全距 离又无防护措施扣2分,防护措施不符 合要求扣2分,道轨无接地、接零扣1 分,接地、接零不符合要求扣1分,两 台以上塔吊作业、无防碰撞措施扣2分, 措施不可靠扣1分,安装完毕无验收资10检查 项目扣分标准检查情况应得分数扣 减 分 数实 得 分 数料或无责任人签字的扣1分,未经过验 收就先行使用的扣2分。施 工 机 械 (机 具)使用I类手持电动工具无保护接零扣1 分、使用时不按规定穿戴绝缘用品扣1 分,手持电动工具随意接长电源线或更 换

    39、插头的扣1分,潮湿场所每一人不戴 绝缘手套操作扣1分,各类机具进场及 安装无验收合格手续的每台扣1分,无 保护接地每台扣1分,传动部位无防护 装置每台扣1分,无漏电保护装置每台 扣2分,平刨机、圆盘电锯、钢筋机械 无人操作时未切断电源的扣3分,使用 平刨和圆盘锯合用一台电机的多功能 木工机具的,平刨和圆盘锯两项扣2分, 钢筋冷拉作业区及对焊作业区无防护 措施的扣1分,电焊机:未做保护接零、 无漏电保护器的各扣1分,无二次空载 降压保护器或防触电装置的扣1分,一 次线长度超过规定或不穿管保护的扣1 分,,焊把线接头超过3次或绝缘老化的 扣1分,电源不使用自动开关的扣1分, 电焊机无防雨罩的扣1分

    40、搅拌机:未 做保护接零、无漏电保护器的各扣1 分,离合器、制动器、钢丝绳达不到要 求的每项扣1分,,操作手柄无保险装置 的扣1分,搅拌机无防雨棚和作业台不 安全的扣2分,搅拌机无保险挂钩或挂 钩不使用的扣1分,,传动部位无防护罩 的扣1分,作业平台不平稳的扣1分, 气瓶间距小于5m、距明火小于IOm又 无隔离措施的各扣2分,乙快瓶使用或 存放时平放的扣1分,气瓶存放不符合 要求的扣1分,气瓶无防震圈、防护帽 的每一个扣1分,水泵:未做保护接零、 无漏电保护器的各扣1分,漏电保护装 置不灵敏、使用不合理的扣1分5检查 项目扣分标准检查情况应得分数扣 减 分 数实 得 分 数体 系 运 行 及

    41、其 他危险源登记表、危险源辨识与危险源评 价表、重大危险源登记表、重要环境因 素登记表每缺一扣2分,无防粉尘、防 噪音措施扣1分,无废水处理措施扣1 分,固体废弃物未按规定收集及未合理 处置扣1分,劳动保护用品发放无记录 或记录不全扣1分,其他不符合体系运 行要求的每项扣1分,重大危险源公示 牌、农民工权益告之牌、应急救援线路 图每缺一项扣1分,未为员工办理项目 意外伤害保险扣1分,未建立农民工业 余学校扣1分,未按规定及时上报项目 的月度安全报表扣1分。5合计IOO考评意见:考评人(现场项目安全员):总包单位工程负责人(项目经理):分包单位负责人(现场项目经理):审核人(分公司安全部门负责人):注:每项最多扣减分数不大于该项应得分数
